青林風電場投產運行
http://hrbznlm.com 2018-09-29 08:35:35 來源:閩侯新聞網 【字號 大 中 小】

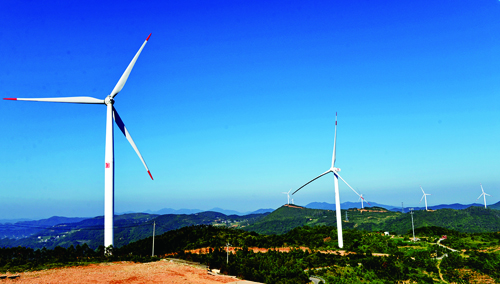

高大挺拔的風力發電機隨風轉動起風葉,將源源不斷地輸送清潔電力,。
閩侯新聞網訊日前,,隨著大唐(福州)新能源有限公司青林風電場二期項目——青圃嶺風電場19臺風機全部完成240小時試運行,,標志著該風電場全部投產,正式進入商業運行,。據悉,,這是我縣首個風電項目,項目投產后,,將實現年發電量達2億千瓦時,,具有良好的經濟效益和社會效益。
據了解,,青林風電場項目一期已于去年12月完工投產,,配備了24臺單機容量2000千瓦的直驅型風力發電機;此次建成投產的青圃嶺風電場項目位于青口鎮青圃嶺上青林村,,是青林風電場的二期工程,。2015年12月14日該項目獲得核準,2017年1月項目開工建設,,裝機容量為47.5兆瓦,,共安裝19臺容量為2500千瓦直驅型的風力發電機,與青林風電場一期共用一座升壓站,,實現了資源配置最優化和成本節約化,。
9月26日,記者看到,,風力發電機沿著平均海拔500米的青林山山頂兩側布置,,每臺機組含三節塔筒和三片風葉及一個機艙,高大挺拔的風力發電機隨風轉動起風葉,。
青林風電場場長郁永祥告訴記者,,項目開工以來,公司統籌安排,、合理規劃,,狠抓工程建設質量和安全,嚴格審查施工計劃方案,,加強工程建設過程監督,,確保了風機、塔筒在運輸和吊裝過程的施工安全,;同時,,積極與青口鎮政府,、電網公司及EPC總承包單位溝通協調,,克服極端惡劣天氣、征地等多重困難因素,。今年2月4日,,二期首臺風機成功并網發電,;3月26日風機吊裝全部完成;6月9日完成全部機組并網發電,。
在項目試運行方面,,公司加強對臺風、低溫,、強對流等惡劣天氣的應急管理,,24小時全程監控每臺機組,,成立應急小組做好設備搶修,,期間風機平均可利用率達100%。同時,,試運過程相關記錄均由業主,、建設公司和監理三方共同記錄、驗證和簽字確認,。從試運統計數據顯示,,風機各系統部件、各項運行參數指標設置符合《風機240小時試運行考核驗收標準》要求,,風機運行功率曲線全面達到設計指標,,實現了項目連續、穩定,、無故障運行240小時。
“隨著經濟發展和社會生產對綠色經濟的迫切需要,,大力發展清潔能源,,已經成為當今社會發展的必然趨勢,,風電產業具有儲量大、分布廣,、技術可靠的特點,已成為我國發展清潔能源的重要方向,。”郁永祥表示,,該項目全部投產后,將合理利用當?shù)仫L(fēng)能資源,,在風力的帶動下,這些機組將源源不斷地輸送清潔電力到國家電網,,實現年發電量達2億千瓦時,,可年節約標煤3.5萬噸,減少二氧化硫排放量764余噸,,氮氧化物減排348噸,,二氧化碳減排約9萬噸,這對增加清潔能源供應,,優化當?shù)仉娏Y(jié)構,,改善生態環境,,具有良好的經濟效益和社會效益,。
?。ㄩ}侯鄉音 記者 吳國棋 文/攝)
