福州地鐵一號線站點主體均封頂 票價方案已形成

http://hrbznlm.com  2015-10-15 16:03:17   來源:東南快報    【字號

福州地鐵一號線站點主體均封頂 票價方案已形成

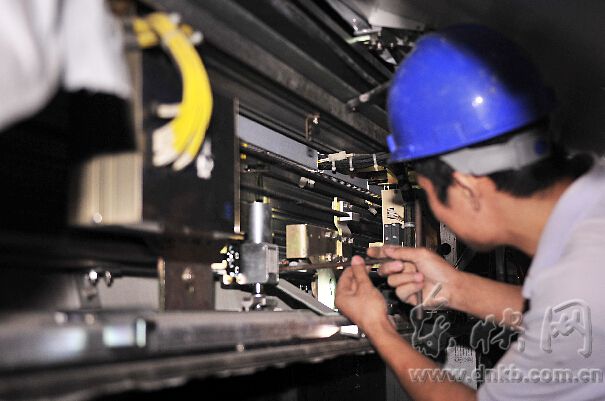

  工人正在調試地鐵站臺屏蔽門

福州地鐵一號線站點主體均封頂 票價方案已形成

  工人們正在對葫蘆陣站地鐵出入口進行裝修

  東南快報訊  昨日東南快報記者獲悉,,目前,,地鐵一號線所有站點已完成主體封頂,今起,地鐵一號線在福州全市主干道施工圍擋將全面拆除,,青運會后開展的附屬結構施工中,地鐵圍擋基本都在道路兩側,,圍擋面積較主體結構施工小,,對交通的影響也將減少。

  所有站點已完成車站主體施工

  據了解,,1號線(一期)線路長24.89km,,共設21座車站,主變電站2個,、控制中心1處,、停車場和車輛基地各一處。

  截至目前,,全部站點均已完成車站主體結構施工(封頂),。盾構區間隧道總里程數39.7公里,已完成36.6公里,,占比92%;礦山法隧道總里程數2.96公里,,已全部完成。全線共剩4臺盾構機隧道施工,,全線22個區間中,,19個區間實現雙線貫通、2個區間實現單線貫通(過江段雙線未通),。

  其中,,葫蘆陣站至三角埕站電客車已于10月1日上線聯調聯試,同步進行車站附屬工程施工,、車站及附屬工程裝修施工,。

  黃山站、葫蘆陣站正進行全面裝修,,排下站,、城門站、三角埕站,、臚雷站,、火車南站正進行站臺層裝修。南段目前風,、水,、電設備安裝總體進度已完成80%,正展開單體調試工作,。

  北段除部分區間隧道仍在掘進,,其余已展開鋪軌施工,。指揮控制中心大樓已封頂,正進行外墻裝修,,二次裝修隊伍也已進場施工,。下步開始車站附屬工程施工、車站及附屬工程裝修施工,。

  地鐵票價方案已形成將著手票價聽證準備

  票價定價工作方面,,去年5月,福州市地鐵公司運營分公司已啟動票價定價工作,,目前已形成票價方案及成本評審報告,,并報到市相關部門開展論證工作,著手開始票價聽證工作的準備,。

  在設備調試方面,,從9月份開始,清涼山停車場及南段正線接管工作陸續開始,。運營人員已經進駐福州火車南站-葫蘆陣站,,24小時輪值參與軌行區封閉條件的檢查和管理、車站用房及設備驗收代管,、行車作業等現場工程介入工作,。

  隨著南段開通試運行時間點臨近,電客車調試工作也有條不紊地展開?,F(xiàn)已到位兩列電客車,,已于10月1日開始上線進行動態型式試驗,計劃10月底兩列車將完成所有動態型式試驗,。

  實地探訪

  作為全線進展最快的地鐵一號線葫蘆陣站的站廳和站臺整體裝修已接近尾聲,,預計再有兩個月可全面完成裝修工作。目前,,葫蘆陣站地下正在進行什么工作?清涼山停車場又在為地鐵運營做哪些準備?昨日,,東南快報記者隨同地鐵公司工作人員一起,對葫蘆陣站和清涼停車場站進行了實地探訪,。

  地鐵屏蔽門調試開合至少要5000次

  目前,,葫蘆陣站主要進行站點裝修和設備安裝工作,目前有十幾個各種工種的單位在交叉施工,,而地鐵屏蔽門已經安裝完畢,正在進行調試,。

  據了解,,地鐵屏蔽門就是乘客上下地鐵時需要開關的電動門,昨日,,東南快報記者在葫蘆陣站的站臺層看到,,地鐵屏蔽門已經安裝到位,,透過屏蔽門就可以看到地鐵鐵軌,而屏蔽門不停地在開合之間輪換,。

  據現場負責人介紹,,調試地鐵屏蔽門的目的是看看有沒有異響,若有異響就需要進行調整,,門開關要達到5000次以上,,才能確保屏蔽門投入正常的使用。

  除了屏蔽門,,該站點的欄桿,、出口等裝修只剩下兩成的工作量。預計再過兩個月,,該站點工作可以全部結束,。

  葫蘆陣站配置“高大上”站臺地板鋪天然大理石

  東南快報記者在采訪中也了解到,作為南段的重點站點,,葫蘆陣站的各種配置顯得更“高大上”一些,。

  據介紹,站點地板用的是天然大理石,,由于是天然的石頭,,同一個礦區有幾個礦脈,一大塊的石材切割下來會有色差,,顏色有個漸變的過程,,所以每塊地磚還得一一編號,方便調整色差,,使顏色能無縫對接,。此外,站點柱子用的是搪瓷鋼板,,屏蔽門用的是LED的燈帶,,都要比常規材料要好。

  據了解,,葫蘆陣站和黃山站是地鐵1號線中各項施工進展最快的站點,,都已進入車站主體的裝修階段。

  儲備了108名司機下個月須取得上崗證

  在清涼山停車場內,,只見停車場內停著一輛紅色的地鐵客車,,客車高高地被架空著,客車下幾個技術人員正在進行實際操作訓練,。

  據了解,,福州地鐵現在總共儲備了108名司機,去年九月開始,,這些司機前去上海進行實際技能培訓,,目前他們已經回到福州,,進行實際操作訓練。

  據現場工作人員介紹,,目前,,司機還未開始實際操作,第一列車的調試由廠家來完成,,完成調試后,,這108名司機會分批進入地鐵列車上進行學習調試,直至最后正式駕駛列車,。

  在繼上海,、福州近一年的培訓過程中,到下個月這些待命的司機們就必須確保自己能取得上崗資格證,,為福州地鐵的運營作最后準備,。

  相關新聞

  地鐵1號線檢查出來的問題施工單位已完成整改

  東南快報訊(記者 許才芳)國慶期間,省住建廳對福州地鐵1號線,、2號線在建工程的現場文明施工和交通疏解情況進行專項督查,。督查中發現1號線土建02標羅漢山站和09標排下站存在問題,并提出通報批評,。昨日,,東南快報記者從福州市地鐵公司獲悉,針對省住建廳檢查情況,,福州地鐵施工單位已全面完成整改,。

  據介紹,福州地鐵公司已責成相關承建施工單位進行整改,,針對土建02標羅漢山站施工場地無圍擋,,未落實凈車出場規定問題,施工單位中鐵四局已經暫停施工,,安排專業廠商安裝施工場地封閉式圍擋,,并及時組織施工人員施做洗車臺,安放沖洗設備,,嚴格落實凈車出場規定要求;針對土建09標排下站工地雜亂問題,,場地內材料已分類整齊碼放,場地積水已清掃,,積土已清運,。圍擋南側大門出入口處已設置洗車臺。修復施工圍擋,,圍擋下的漏水孔已封堵,,不允許泥漿從圍擋內流出,圍擋周邊已清理干凈;針對施工單位對現場鋼筋返工處理不合標,、保護層墊塊設置不符合要求等等問題,,已按設計要求進行了整改和布置。目前各項整改措施均已落實到位,。

  在地鐵1號線建設經驗的基礎上,,福州地鐵公司進一步加強2號線施工質量監控和施工現場管理,比如金祥站施工現場,,圍擋出入口設置洗車臺,,做到凈車出場;圍擋四周設置微噴霧器,現場設置1-2臺移動式霧泡機,,針對性地噴霧;暴露土堆覆蓋密目網;場地及圍擋周邊安排專職清潔工進行日常清掃并灑水降塵;場地內各類材料堆碼分區整齊;標識牌設置到位等,。

  (東南快報 記者 許才芳/文 劉朔/圖)
