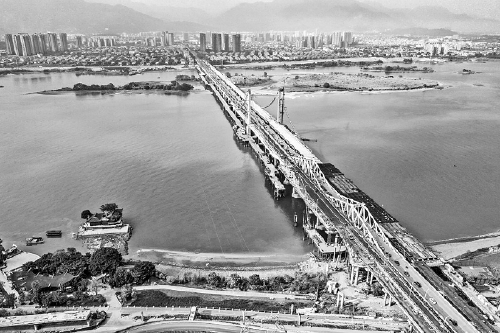

新建洪塘大橋下游橋明日通車
http://hrbznlm.com 2019-12-31 10:42:41 來源:福州晚報 【字號 大 中 小】
明天,新建洪塘大橋的下游橋?qū)⒙氏韧ㄜ嚒?/p>
福州晚報訊 記者昨日從市交建集團獲悉,,明天,,新建洪塘大橋的三分之一幅(即下游橋)將率先通車,,替代老洪塘大橋承擔烏龍江兩岸的過江通行功能。這是繼去年元旦新建洪山橋右幅橋通車后,,“兩洪橋”項目(洪山橋至洪塘大橋拓寬改建工程)迎來的又一重大進展,。
此后,在福州交通史上具有重要意義的28歲老洪塘大橋?qū)⒂墒┕し街植鸪??!皟珊闃颉表?xiàng)目起于鼓樓區洪山橋鼓樓側交叉路口,經洪山橋,、妙峰山隧道,、洪塘大橋,終點位于洪塘大橋西橋頭附近,,與國賓大道銜接,,全程雙向八車道通行,設計速度60公里/小時,,預計2021年全面建成通車,。屆時,從楊橋路福大北門至閩侯上街將實現全線無紅綠燈通行,,福州西大門進出城將一路暢通,。
“串葫蘆”式改擴建在國內尚屬首創
目前正在使用的老洪塘大橋和原來的老洪山橋一樣,為雙向兩車道通行,,隨著車流的激增,,它逐漸成為福州城區西向出行的交通痛點。為此,,2017年以來,,我市著手實施“兩洪橋”項目。按照邊施工,、邊通車的保暢通要求,,項目業主市交建集團組織多方論證,不斷優化“兩洪橋”改擴建設計方案,,其中以新洪塘大橋施工方案最為新穎,。
據介紹,新洪塘大橋改擴建采用的是“分三幅施工一次串聯”的保通暢施工方案,,三幅新橋分別建成后再通過串聯,,最終形成具備雙向八車道通行的新洪塘大橋,被項目人形象地稱為“串葫蘆”式保通暢施工方案,,這在國內尚屬首創,。
那么施工方如何“串葫蘆”呢?記者了解到,新洪塘大橋的建設分為上游,、中游,、下游三個部分,2017年,,新洪塘大橋上游,、下游方向的各三分之一幅橋同步開建,老橋保持正常通行,。此次新洪塘大橋下游橋啟用后,,將拆除老橋并開建剩余的中間三分之一幅橋,未來通過預應力鋼絞線,,將新建的三幅橋串聯在一起形成整體。
為了早日方便市民出行,,今年5月起,,市交建集團及各參建單位在項目一線組織勞動競賽攻堅,300多名新洪塘大橋建設者加班加點,,日夜施工,,換來了新洪塘大橋下游橋元旦“上崗”替代老洪塘大橋這一階段性目標,比原計劃提前3個月,。
新橋暫時延續
限高限載通行模式
昨日,,記者來到新洪塘大橋項目工地。在下游橋的橋面上,,工人正在劃設標線,、設置護欄,做通車前的各項準備工作,。
據了解,,本次啟用的新洪塘大橋下游橋設雙向兩車道通行,每條車道寬4.5米,,限速30公里/小時,。由于啟用的僅是新洪塘大橋的三分之一幅,橋梁未閉合成完整結構,,經設計單位驗算,,只能滿足現有舊橋車流量的通行,因而下游橋啟用后,,暫時實行與舊橋一樣的限高限載通行模式,,待新橋全部建成后再取消限行。
市交建集團介紹,,新洪塘大橋下游橋啟用后,,老洪塘大橋拆舊工作將隨即展開。根據目前的實際情況,新洪塘大橋上游橋?qū)⒆鳛椴鸪f橋的施工場地和施工便道,。
老洪塘大橋于1991年1月建成通車,,結束了福州西向?yàn)觚埥瓋砂犊枯喍赏ㄐ械臍v史。這座跨江大橋,,在28年的時間里,,承載著一代福州人對往昔歲月的記憶。
多工程節點優化
將實現無紅綠燈通行
據了解,,為了讓市民出行更加順暢,,市交建集團對“兩洪橋”項目涉及的洪山橋鼓樓側路口、妙峰山隧道,、洪塘大橋三環互通等多個工程節點進行了優化,。
洪山橋鼓樓側路口是洪山橋的“老牌堵點”。市交建集團將原來地面設紅綠燈的兩層立交路口方案,,優化成無紅綠燈管控下的路口四層立交通行方案,,即地下一層為人非通道,地下二層,、地面一層及二層為不同方向的車行道,,車輛、行人各行其道,、互不交叉,。
老洪塘大橋原來的三環互通方案,交通轉換能力低,。市交建集團結合市民呼聲進行優化設計,,增設4條車行匝道、2座橫跨三環路人行天橋,,真正形成全互通立交,。未來項目建成后,市民可從淮安大橋,、妙峰路,、橘園洲大橋方向行駛至三環互通經“掉頭”匝道返回,實現洪塘大橋與任意方向道路的無縫順接,。
另外,,妙峰山隧道在改擴建過程中,也通過新建左幅隧道,、擴建右幅既有隧道的優化方案,,盡可能多地保留原生態植被,守護“清新”福州,。
值得一提的是,,“兩洪橋”項目橋?qū)捑s47.5米,,橋?qū)捜猩儆小K鼡碛?米寬的非機動車道和3米寬的人行道,,建成后將成為全市首個具備“4+3”慢行系統的橋梁項目,。同時,通過在楊橋西路中段,、福建農林大學南門分別設置1座橫跨主干道人行天橋,,在洪山橋兩端、洪塘大橋倉山側各設置2座連接橋面和周邊休閑路的梯道橋,,方便市民日常出行,。
此外,我市目前已完成楊橋路江濱路口改造,,到2021年“兩洪橋”項目全面建成通車后,,從楊橋路福大北門到“兩洪橋”將形成全程無紅綠燈通行系統,楊橋路駕車到閩侯上街,,將從目前的至少需要半小時縮短至只需五六分鐘,。
(福州晚報 記者 李錦清)
